鐵路工程建設網訊 11月13日上午11點,中鐵十五局集團承建的常山江航電項目白虎灘樞紐發電站2號機組尾水管首件安裝成功,這是該項目4座電站中率先進入機組安裝的電站。

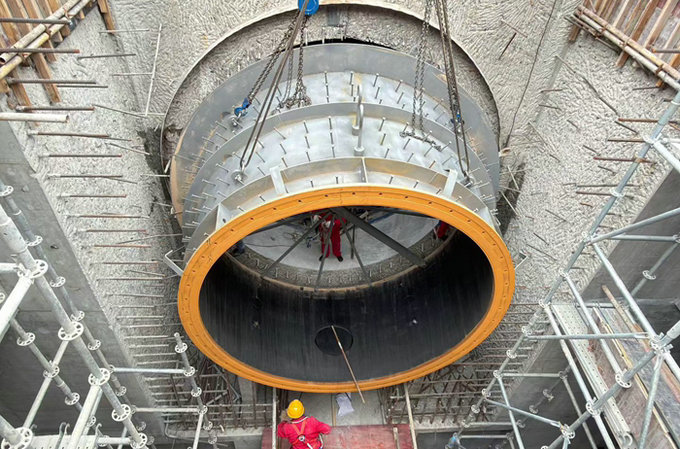

安裝到位 鄭浩宇攝
白虎灘樞紐總體布置自左向右依次為電站、泄洪閘、應急過船設施和船閘。在常山江主河槽部位設15孔×14米泄洪閘,閘門高7米,閘室基礎為基巖,泄洪閘總寬度250米。泄洪閘左側為河床式電站,電站裝機容量為4000千瓦,豎井貫流式水輪發電機組。電站廠房位于常山江左岸灘地,廠房右側與泄洪閘相鄰,廠房由22.5米的主機房和裝配場及位于下游側的副廠房組成,全長39.75米。進廠公路在廠房左側,由左側進入裝配場、副廠房及升壓站。該電站于2024年7月與泄洪閘、導流墻同時開工。該項目采取組建工區管理團隊,不斷加強現場各級管理人員配置、填筑圍堰應對去年和今年汛期洪峰和上游多座水庫開閘泄洪、暴雨、臺風。同時分批對管理、技術、施工人員采取送外培訓、內培、師帶徒形式快速提高各類人員的技能,消除施工中的安全、質量、環保等方面潛在的風險。采取破碎錘炮擊,挖掘機、鏟車、渣土車與人力聯合鏖戰和修排水溝、使用大功率水泵排水等辦法,破解了基坑開挖巖石堅硬、涌水量大等難題,挖掘出一個100多米長、70多米寬、80多米深的基坑,為集水井、廠房底板、進水口、出水段施工提供了保障。
電站出水端過水通道的形狀為中間圓,兩端漸變?yōu)榉叫?,模型要求誤差在0.5毫米之內,精度非常高,對模型加工廠家是考驗,必須達到設計標準,在項目部有關人員的督導下,一次制作成功,不差分毫。在廠房施工中,該項目不斷優化各種資源,從鋼筋網布設、鋼模安裝到混凝土配合比、多臺機械設備交叉作業等,做到精細化、專業化,在降低成本和提升效率的基礎上,確保安全、質量環保滿足業主要求。
白虎灘樞紐電站2號機組尾水管首件的安裝成功,為1號機組尾水管安裝積累了經驗。據悉,該電站將于明年底完成主體工程。
中鐵十五局常山江航電樞紐項目部 呂畫眉 安思雨/文 呂畫眉 劉利/圖
